재건축 관련 자료에서 공사비가 10% 올랐다는 문장을 보면, 내 분담금에도 10%를 더하면 되겠다고 생각하기 쉽습니다.
하지만 공사비와 조합원이 마련해야 할 돈은 같은 금액을 분모로 쓰지 않습니다.
공사비는 사업 지출의 한 항목이고, 조합원이 추가로 마련할 돈은 비용뿐 아니라 사업에서 확보할 수입과 배분 조건에도 영향을 받습니다.
이번에는 단순한 사업 예산을 놓고, 두 증가율이 왜 달라질 수 있는지 살펴보겠습니다.

공사 중인 주거 건물의 자료 사진입니다. 본문의 가상 예산이 적용된 사업장이나 국내 특정 재건축 단지가 아닙니다. · 사진: Generatemoresales
◆ 사업 예산에서 남는 차액을 먼저 봅니다
아래는 실제 정비사업의 추정 분담금이 아니라, 비용 변화가 남는 차액에 어떤 영향을 주는지 설명하기 위한 가상 예산입니다.
공사비 600억 원, 기타 비용 400억 원으로 총지출이 1,000억 원이라고 놓아볼게요.
조합원이 추가로 마련할 돈을 제외한 수입을 800억 원으로 가정하면, 단순한 부족액은 200억 원입니다.
세금·금융·배분을 모두 현실처럼 계산한 사업성 분석이 아니라 수입과 지출의 차이만 보는 예시입니다.

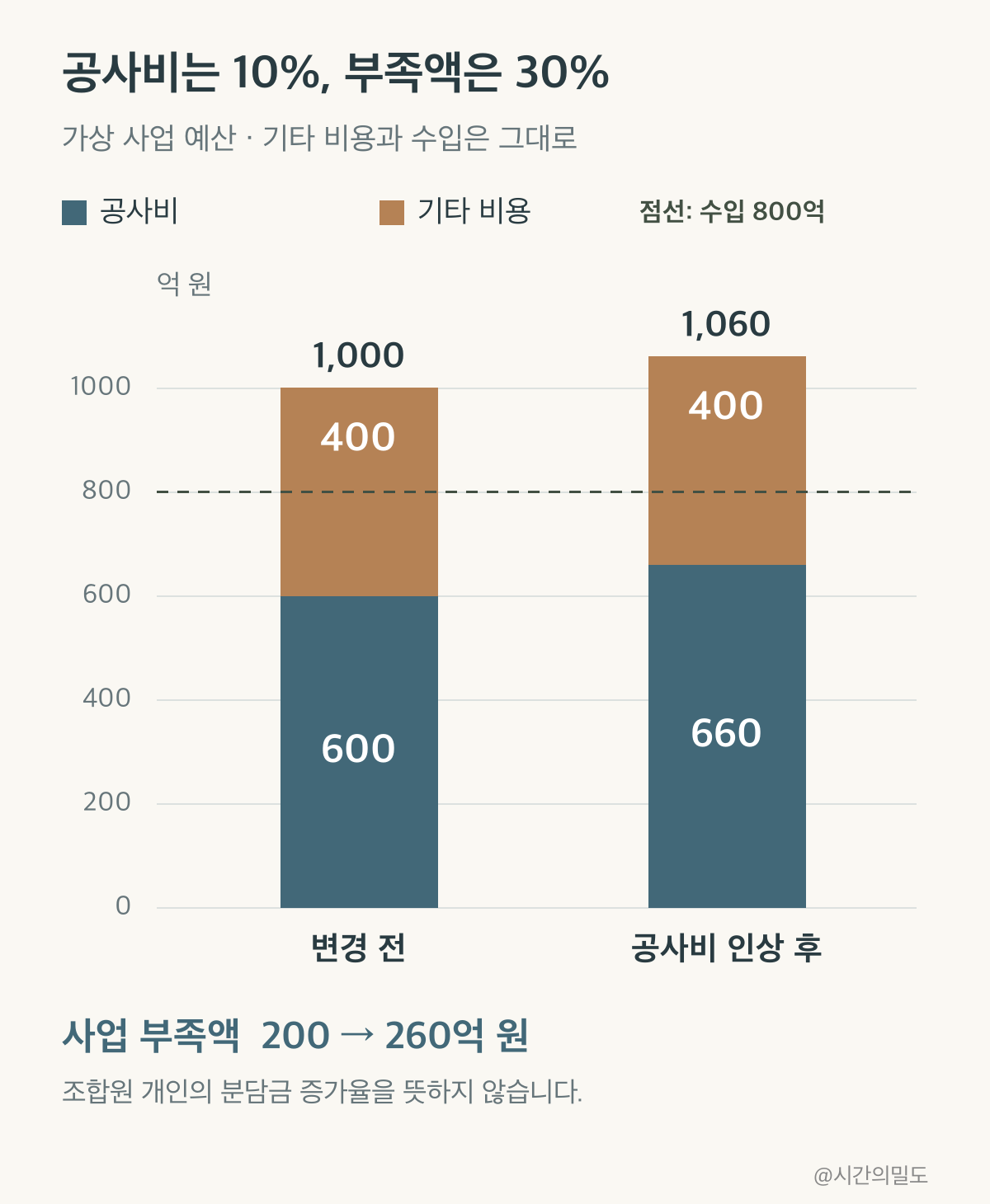

공사비만 10% 올라 600억 원에서 660억 원이 됐다고 해보겠습니다.
기타 비용 400억 원과 수입 800억 원이 그대로라면 총지출은 1,060억 원, 부족액은 260억 원으로 바뀝니다.
공사비는 10% 올랐지만 부족액은 200억 원에서 260억 원으로 30% 늘었습니다.
같은 60억 원의 증가라도 공사비 600억 원에 대한 비율과 원래 부족액 200억 원에 대한 비율이 다르기 때문입니다.

공사비만 10% 늘고 기타 비용과 수입이 고정된 가상 사업입니다. 사업 전체의 부족액은 30% 늘지만 이를 조합원 개인 분담금의 증가율로 옮길 수는 없습니다.
◆ 60억 원을 누가 어떻게 나눌지는 별개의 문제입니다
계산을 조금 더 단순화해 동일한 조건의 조합원 100명이 부족액을 똑같이 부담한다고 가정하면, 1명당 2억 원이 2억 6천만 원으로 바뀝니다.
하지만 실제 사업에서 모든 조합원이 이런 식으로 같은 금액을 나누는 것은 아닙니다.
종전자산 평가와 권리가액, 선택하는 주택형과 조합원 분양가격, 사업별 계획 등 개별 조건을 보아야 합니다.
앞의 계산은 분모가 달라지면 증가율도 달라진다는 설명이지, 내 집의 추가 분담금을 산정한 결과가 아닙니다.
사업 전체 부족액과 개별 분담금의 차이를 건너뛰면, 한 기사의 공사비 증가율을 모든 조합원에게 똑같이 적용하게 됩니다.
내게 필요한 것은 실제 사업 자료에서 본인의 조건으로 산정한 내역입니다.
◆ 공사비만 바뀌었다는 가정부터 다시 읽습니다
현실에서는 공사비와 함께 다른 비용이나 수입 가정도 바뀔 수 있습니다.
공사 기간이 달라져 금융 비용이 늘거나, 분양 수입의 예상이 달라지면 결과도 달라집니다. 따라서 10%라는 숫자를 발견했다면 어느 시점 예산과 어떤 범위의 공사비를 비교한 것인지 함께 살펴봐야 합니다.
서울시 사업비 및 분담금 추정 프로그램의 공개 설명서도 공사비와 분양가 변화에 따른 분담금 변화를 따로 살펴보는 기능을 설명합니다.
이 자료는 변수들을 나누어 보는 구조를 참고한 것이며, 설명서의 과거 단가를 현재 공사비로 사용하지 않았습니다. 서울시 공개 설명서

외벽과 창 주변의 공정을 보여주는 자료 사진입니다. 사진에서 실제 사업비나 자재 단가를 산정한 것은 아닙니다. · 사진: Mike van Schoonderwalt
‘예상’과 ‘확정’의 차이도 남겨보세요.
처음 제시된 개략 예산, 변경된 추정, 계약이나 실제 집행에 근거한 금액은 근거의 성격이 다릅니다. 공개 설명서에서도 추정·보정 금액과 계약 등으로 발생한 금액을 구분하도록 안내합니다.
자료를 비교할 때는 총공사비인지 면적당 단가인지부터 맞추는 편이 좋습니다.
연면적이나 공사 범위가 달라졌는데 단가의 변화율만 보면 전체 비용의 변화를 놓칠 수 있습니다. 반대로 총액 증가만 보고 같은 범위의 공사가 비싸졌다고 단정하는 것도 조심해야 하고요.
예산표를 다시 받았다면 직전 표와 숫자만 빼기보다, 새로 포함된 항목과 바뀐 수입 가정, 확인 기준일을 같이 남겨두시면 좋겠습니다.
변수가 동시에 바뀌었을 때는 결과를 공사비 하나의 영향으로 몰아서 설명하지 않는 것입니다.
공식 공개 설명서는 2026년 9월 21일 열람했습니다.
본문의 600·400·800억 원 및 100명은 전부 계산 예시이고, 현행 공사비 단가·특정 조합의 분담금·수익률을 뜻하지 않습니다.
정비사업의 숫자를 볼 때 증가율 하나보다 어떤 비용이 어느 예산에 반영됐는지 따라가 보는 데 도움이 되었으면 좋겠습니다.
이상 시간의 밀도 시밀이었습니다 :)
'부동산을 알다' 카테고리의 다른 글
| 아파트 평균가격이 올랐는데 가격지수는 다를 수 있습니다 (0) | 2026.09.26 |
|---|---|
| 집 앞 초등학교, 우리 아이의 배정 학교와 같을까요? (0) | 2026.09.25 |
| 청약 평균경쟁률에 가려진 주택형별 차이 읽기 (0) | 2026.09.24 |
| 공시가격·실거래가·호가, 집 한 채에 붙은 세 가지 가격 (0) | 2026.09.24 |
| 등기부 채권최고액과 실제 대출 잔액은 다른 숫자입니다 (0) | 2026.09.23 |

댓글
